受中國雄安集團有限公司委托我公司對雄安高鐵片區核心區供熱(冷)工程項目進行跟蹤審計工作。我公司成立雄安高鐵片區核心區供熱(冷)工程項目跟蹤審計組并派人駐場開展審計工作,目前雄安高鐵片區核心區供熱(冷)工程項目跟蹤審計工作有序進行。

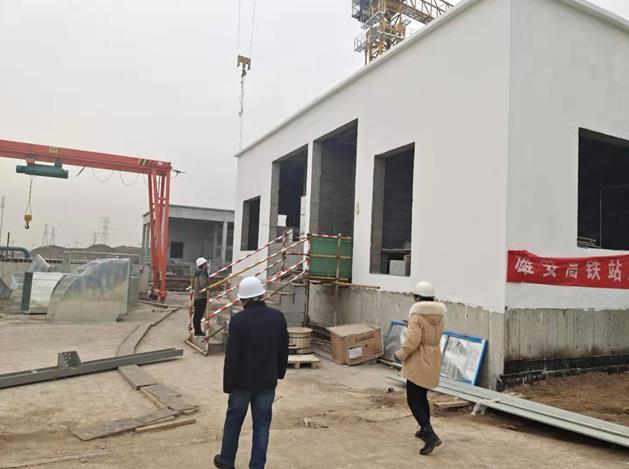

截止2020年11月25日項目形象進度整體完成70%,其中:主體結構已完成,配電室填充墻砌筑已完成,墻體刮膩子完成80%,備品備件間刮膩子完成65%,夾層填充墻砌筑完成55%,南側基槽流態固化土回填完成60%,西側基槽流態固化土回填完成35%,電氣-3層南段橋架敷設完成98%,電氣-2層南段橋架敷設完成95%,-3層通風管道安裝完成95%,-2層通風管道安裝完成70%,-1層通風管道安裝完成35%,鍋爐入口熱力管安裝完成90%,-3層熱力管道安裝45%,-3層南側給水管安裝完成45%,-3層煙道管道安裝完成70%,-3層消防系統完成90%,-2層噴淋系統安裝完成55%,消防管道安裝完成2%,變配電室高壓柜安裝完成98%,配電室變壓器安裝完成89%,給排水鍋爐區東北側立管完成92%,電纜溝支架安裝完成20%,熱力管線安裝完畢開始進水試壓。
